Réponse rapide :
Les délais de livraison des écrans sont longs, principalement en raison d"un approvisionnement complexe en plusieurs composants, de processus de fabrication de précision, d"un calendrier de production structuré, de contraintes matérielles en amont et d"une validation incomplète du projet.
Dans les projets d"affichage personnalisés, même un seul retard de matériel, un goulot d"étranglement de processus ou une interruption de la planification peut avoir un impact sur l"ensemble du délai de livraison. Un délai de livraison stable dépend d’une planification précoce, de la coordination de la chaîne d’approvisionnement et d’une exécution contrôlée de la production.
Dans l’industrie manufacturière, les délais de livraison sont toujours un sujet sensible. Nous entendons souvent la même question de la part des clients :
"Combien de temps cet affichage prendra-t-il ?"
Mais en réalité, au moment où cette question est posée, le délai est souvent déjà serré.
La vérité est qu’aucun fabricant ne veut de retards. Chaque usine vise une livraison fluide et prévisible. Mais dans le secteur de l'affichage, en particulier dans les projets d'écrans tactiles personnalisés , les délais de livraison sont influencés par de multiples facteurs qui ne sont pas toujours visibles de l'extérieur.
Ici, nous aimerions examiner les véritables raisons des « longs délais de livraison » du point de vue d"un fabricant.
Un module d"affichage peut paraître compact, mais sa structure est très complexe.
Un module typique comprend :
Panneau LCD
Circuit intégré de pilote
Polariseur
Unité de rétroéclairage
FPC
Écran tactile (en option)

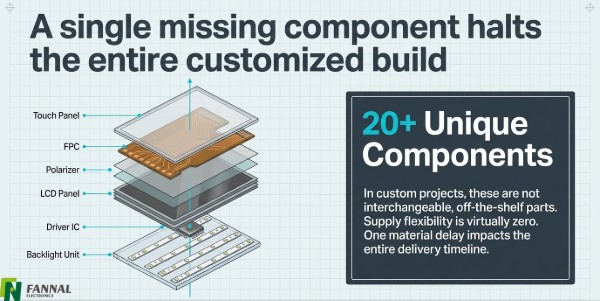

Au total, près de 20 composants différents sont concernés.
Pour des entreprises comme FANNAL, la plupart des projets sont personnalisés et non disponibles dans le commerce. Cela signifie:
Les matériaux ne sont pas interchangeables
L’offre n’est pas toujours flexible
Tout retard sur un seul composant peut retarder la totalité de la commande
Pour réduire l’incertitude, nous intégrons les processus clés en interne :
Côté affichage : découpe & nettoyage des panneaux, SMT, collage, assemblage, vieillissement
Côté tactile : conception, production et laminage des capteurs
Cela réduit la dépendance vis-à-vis des fournisseurs externes et améliore le contrôle de la qualité et des délais.
Cependant, un contrôle plus strict signifie également des coûts plus élevés . Dans un marché différencié, la stabilité passe toujours avant le coût.
La production d’écrans n’est pas rapide par nature.
Des processus tels que :

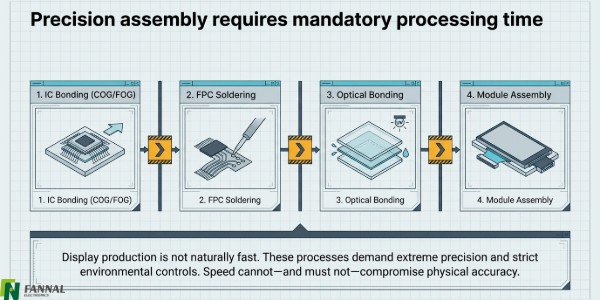

Liaison IC (COG/FOG)
Soudure FPC
Assemblage des modules
tous nécessitent une haute précision et un contrôle d’inspection strict.
À plusieurs étapes, une inspection à 100 % est requise , notamment :
Après le traitement du verre
Après stratification du polariseur
Après le collage
Avant et après le collage optique
Avant expédition
Toutes les étapes ne peuvent pas s’appuyer sur l’AOI. Beaucoup nécessitent encore une inspection manuelle , ce qui prend du temps mais est nécessaire.
Chaque étape est conçue pour éliminer les risques avant la livraison , et non après.
Du point de vue du client, passer une commande urgente peut sembler simple.
Du point de vue de l’usine, ce n’est pas le cas.
La planification de la production est le système central de coordination de la fabrication. Une fois le planning défini :
L"équipement est attribué
Les matériaux sont préparés
Les processus sont alignés
Dans notre cas :

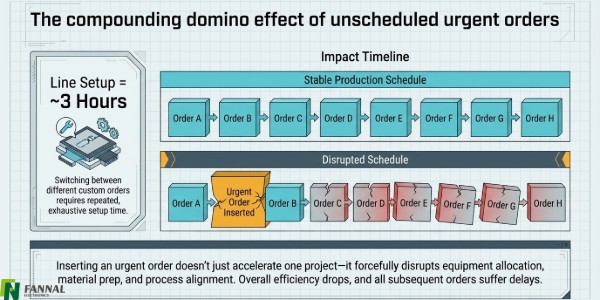

La configuration d'une ligne de production prend environ 3 heures
Passer d’une commande à l’autre signifie un temps de configuration répété
Si une commande urgente est insérée :
Les plannings existants sont perturbés
L’efficacité chute considérablement
Toutes les autres commandes sont concernées
C"est pourquoi les usines évitent généralement les changements urgents.
Cependant, comme nous servons des marchés personnalisés à faible volume et à forte diversité , nous avons construit :
Plusieurs lignes entièrement automatisées pour une production stable
Lignes semi-automatiques supplémentaires pour les échantillons et les petits lots urgents
Cela nous permet de traiter les demandes urgentes sans perturber complètement le système.
L"industrie de l"affichage dépend fortement des fournisseurs en amont.
Par exemple:

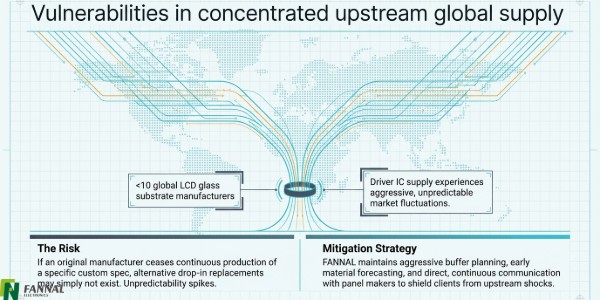

Moins de 10 entreprises dans le monde produisent des substrats en verre LCD
L"alimentation du circuit intégré du pilote peut fluctuer
Certaines spécifications personnalisées peuvent ne pas avoir de production continue
Si le fabricant d"origine cesse de fournir un matériau spécifique :
Les alternatives peuvent ne pas exister
Le délai de livraison devient imprévisible
Pour gérer ce risque, nous :
Maintenir une communication étroite avec les fabricants de panneaux et les distributeurs
Surveiller régulièrement les conditions d’approvisionnement
Alignez-vous avec les clients dès la planification du matériel
Pour les projets critiques, la prévision et la planification des tampons sont essentielles.
L’un des problèmes les plus courants est la précipitation du processus.
Dans certains projets :
L"approbation des échantillons est rapidement suivie par la production en série
L' exécution pilote (production d'essai) est ignorée
Cela crée un risque important.

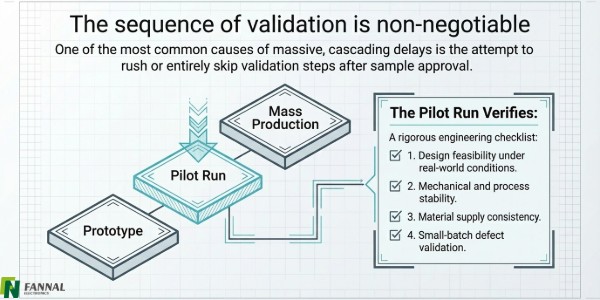

Le but d’une exécution pilote est de vérifier :
Faisabilité de la conception
Stabilité du processus
Cohérence du matériau
Validation de petits lots
Sauter cette étape conduit souvent à :
Problèmes de rendement
Retravailler
Retards de livraison
Pour de tels cas, nous mettons en place des équipes projets transversales , impliquant :
Ingénierie
Processus
Qualité
Approvisionnement
Ventes
pour suivre de près la production et réduire les incertitudes.
D’après notre expérience, les problèmes de délais de livraison sont souvent évitables grâce à une meilleure planification :
1. Planifiez plus tôt en interne
N'attendez pas que la production soit sur le point de démarrer pour passer la commande d'affichage.
2. Gardez la communication active
Ne passez pas de commande et attendez en silence. Les mises à jour continues aident à identifier les risques à un stade précoce.
3. Prévoyez un délai de production réaliste.
La précipitation du processus peut permettre de gagner du temps au début, mais entraîne souvent des retards plus importants par la suite.
Nous comprenons parfaitement à quel point les délais de livraison sont critiques.
Chez FANNAL, nous ne considérons pas les « longs délais de livraison » comme une excuse. Au lieu de cela, nous optimisons continuellement nos processus internes tout en maintenant un contrôle qualité strict.
Notre objectif est simple :
Livrez rapidement, mais plus important encore, livrez de manière fiable.
Car en fin de compte, la cohérence compte plus que la vitesse.
